ROOT EARTHINTERIOR FINISHING

WALLPAPER CONSTRUCTION FLOW

新築・改修工事におけるクロス工事の流れと確認ポイント

オフィス・店舗・施設などのクロス工事では、使用する材料だけでなく、既存下地の状態、対応工数、什器移動、搬入条件などによって工程や見積金額が変わります。ルートアースでは、現場条件を確認したうえで、仕上がりと工程に配慮した内装仕上げ工事を行います。

KEY POINTS

工程を決める、3つの前提

クロス工事は面積だけでは判断できません。仕上がりと工程を安定させるため、次の条件を先に確認します。

01

下地状態で仕上がりが変わる

既存クロスをめくった後の下地状態により、パテ処理の回数や補修範囲が変わります。

02

使用場所で材料選定が変わる

事務所、店舗、施設、バックヤードなど、使用環境に合わせてクロスの種類を選定します。

03

施工条件で費用が変わる

夜間・休日作業、什器移動、搬入条件などにより、必要な人工や工程が変わります。

CONSTRUCTION FLOW

クロス工事の工程フロー

実際の工程は現場条件によって前後します。ここでは、新築・改修工事におけるクロス施工の基本的な流れを紹介します。改修工事では、既存クロスの撤去工程を含みます。

各工程の施工写真は順次追加予定です

  1. 01
    オフィスの平面図を用いた現地状況確認の参考イメージ

    STEP 01

    現地状況の確認

    施工範囲の寸法や天井高、作業時間、搬入経路、駐車条件を現地で確認します。営業中の施設では、利用者動線や音・においへの配慮も事前に整理します。

    費用・工程に影響するポイント

    作業可能時間と搬入・駐車条件

  2. 02

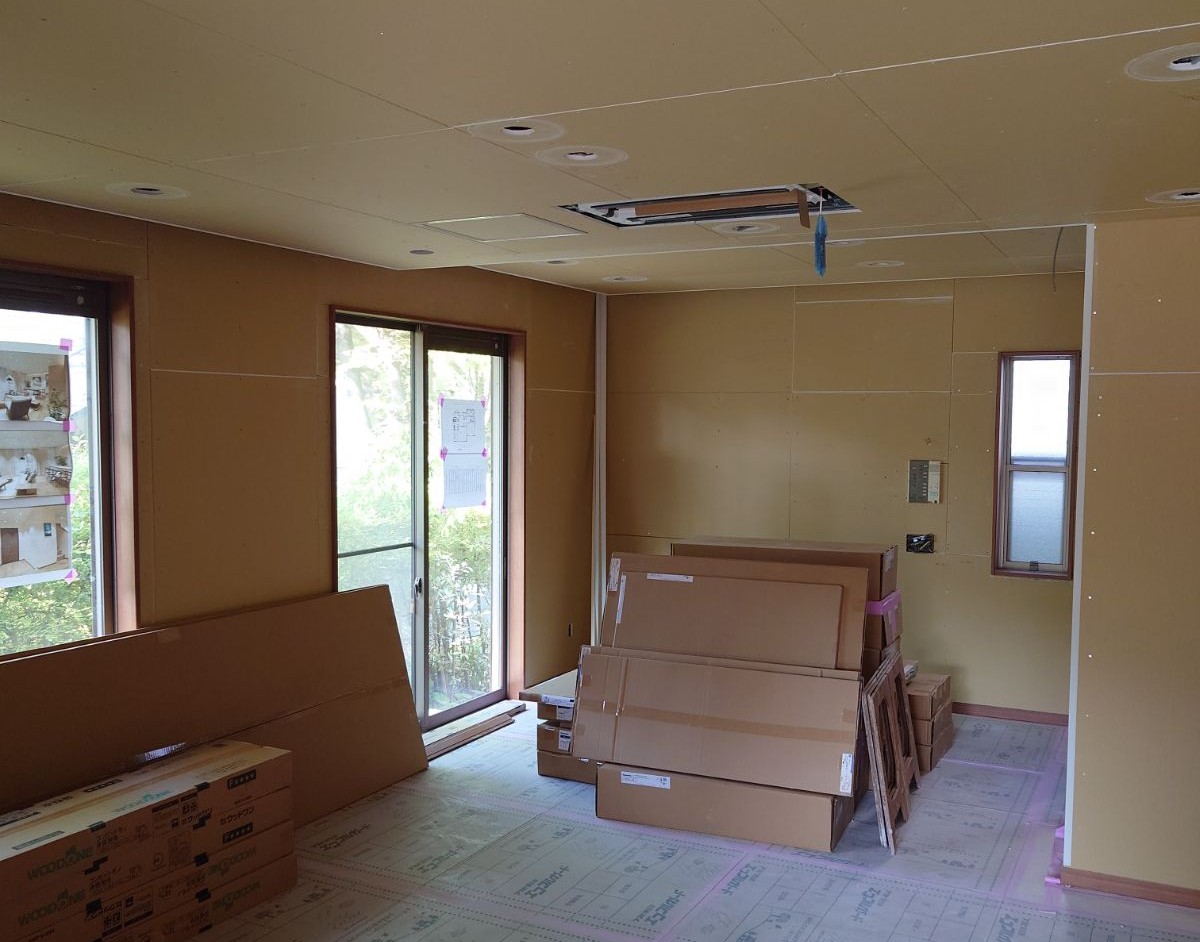

    クロス施工前の新設ボード下地を確認する室内

    STEP 02

    既存クロス・下地の確認

    既存クロスの浮きや剥がれ、下地ボードの傷み、ひび割れなどを確認します。撤去後に判明する部分もあるため、想定される補修範囲を事前に共有します。

    費用・工程に影響するポイント

    撤去後に必要となる下地補修の範囲

  3. 03

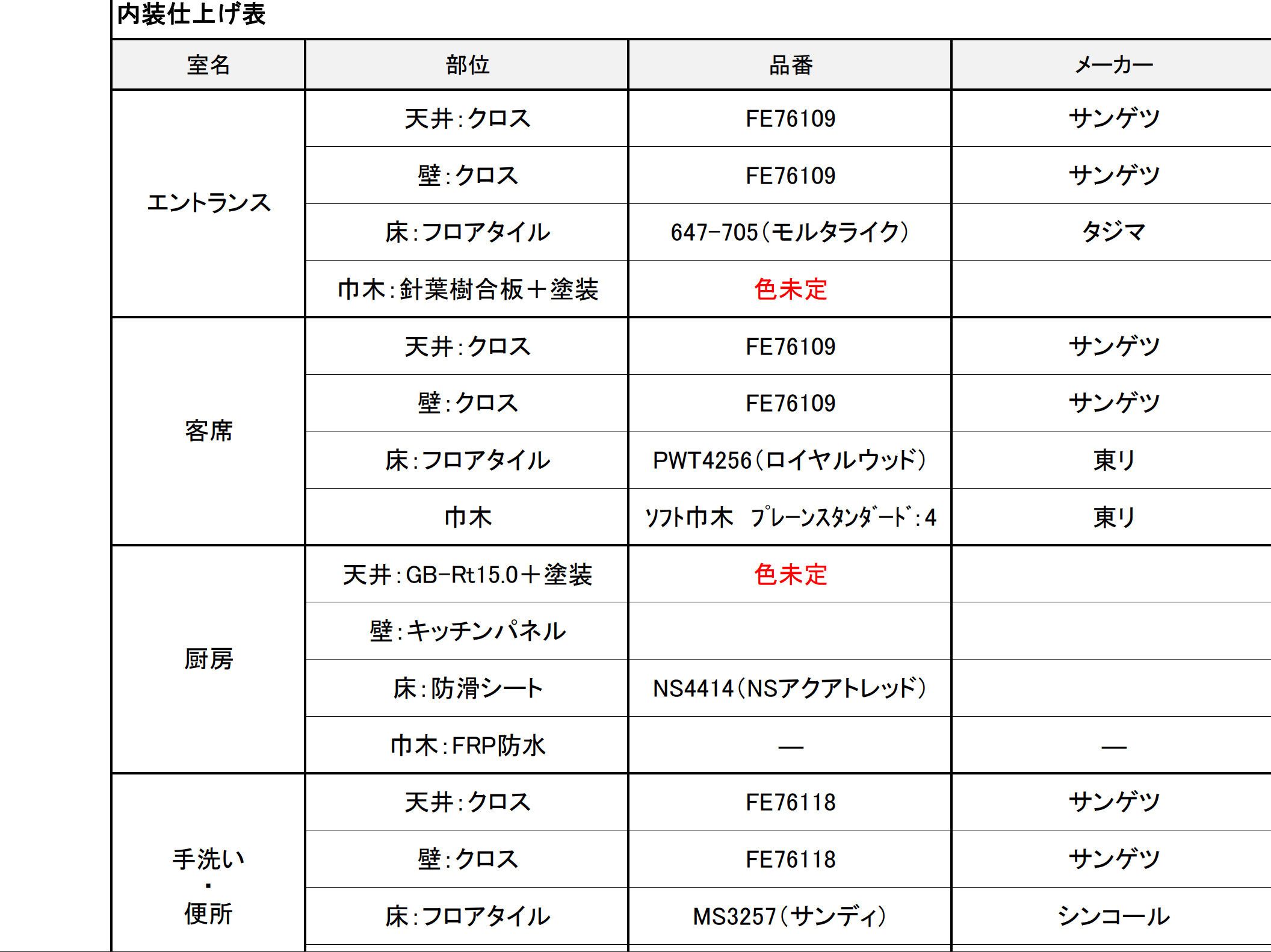

    内装仕上げ表でクロスの品番とメーカーを確認する資料

    STEP 03

    材料・品番の確認

    用途、意匠、耐久性、清掃性などを踏まえて材料と品番を確認します。既存部分との貼り分けやロット差、廃番品の有無も、発注前に整理します。

    費用・工程に影響するポイント

    材料グレードと必要数量・納期

  4. 04

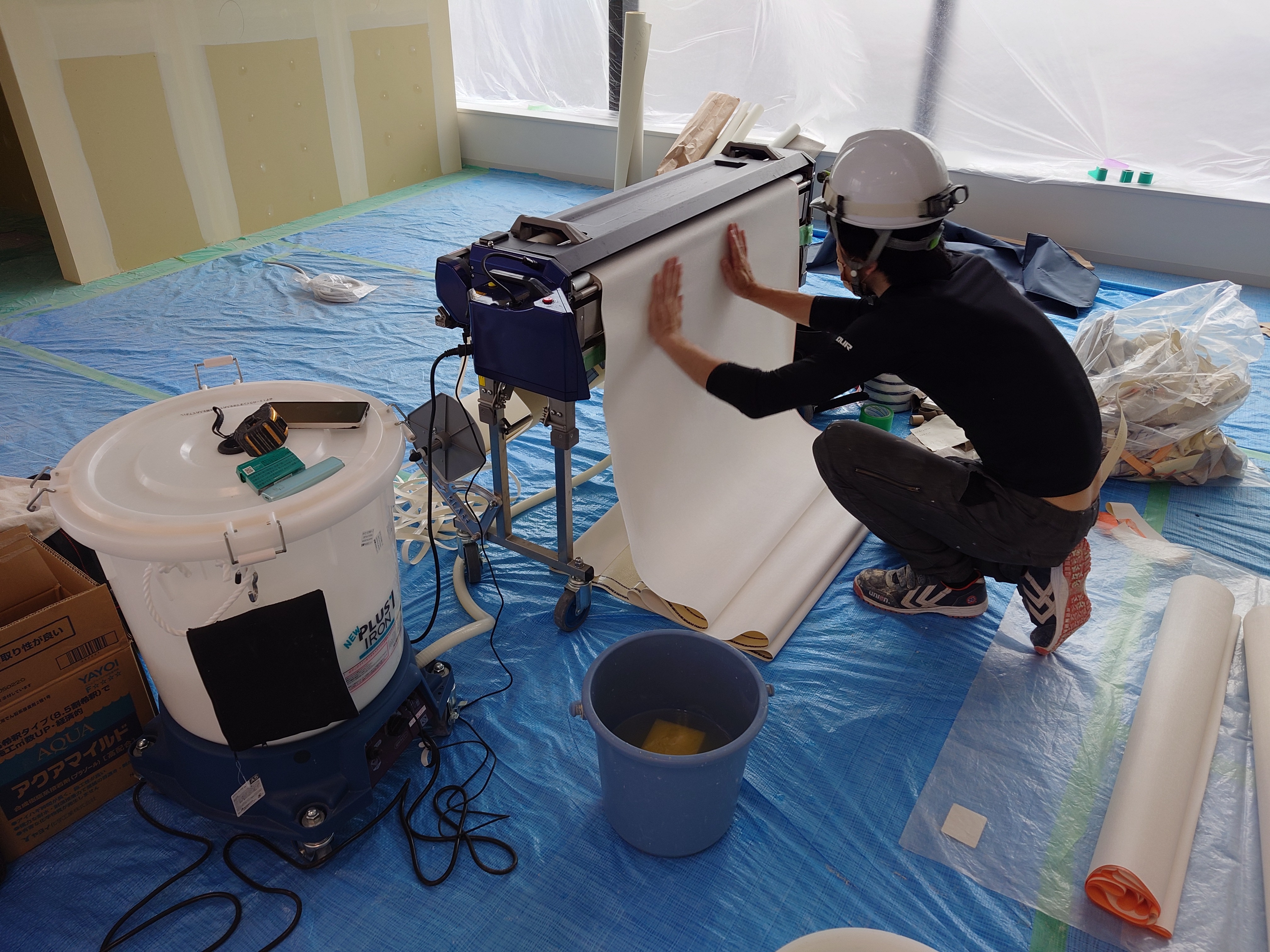

    床を養生した施工区画でクロス糊付け機を準備する作業員

    STEP 04

    養生・施工準備

    床、建具、設備、残置什器などを保護し、安全に作業できる範囲を確保します。施設利用と並行する場合は、区画方法や作業順序も調整します。

    費用・工程に影響するポイント

    養生範囲と什器移動・復旧の有無

  5. 05

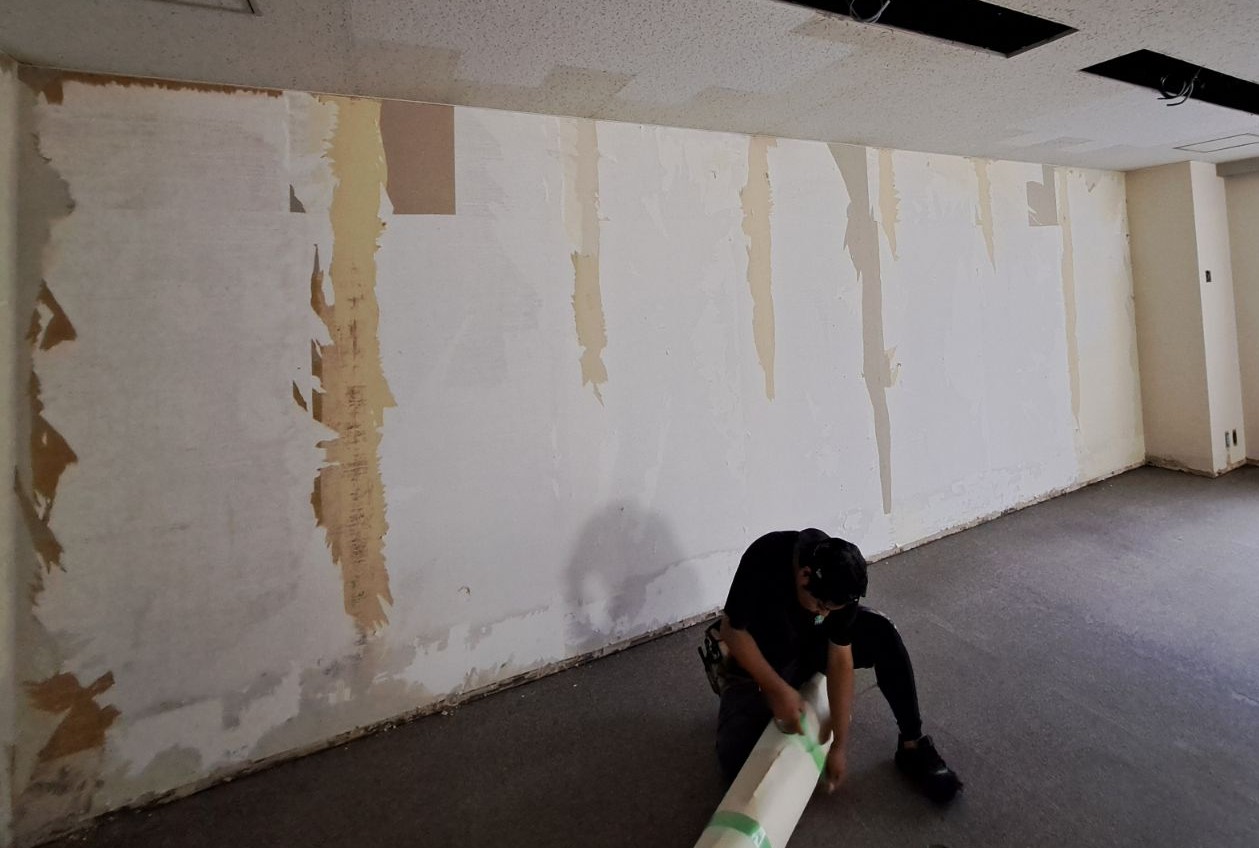

    既存クロスを撤去した壁面で作業する施工現場

    STEP 05

    既存クロス撤去

    既存クロスを下地の状態を確認しながら撤去します。裏紙の残り方や重ね貼りの有無によって、撤去に必要な時間と次工程の処理量が変わります。

    費用・工程に影響するポイント

    既存クロスの層数と剥がれやすさ

  6. 06

    ボード継ぎ目とビス跡にパテ処理を施した室内

    STEP 06

    下地調整・パテ処理

    段差、ビス跡、継ぎ目、傷みをパテで調整し、乾燥後に研磨して施工面を整えます。仕上がりを左右する工程のため、下地に応じた処理を行います。

    費用・工程に影響するポイント

    不陸や傷みの程度と乾燥時間

  7. 07
    CONSTRUCTION PHOTOクロス施工・納まりの写真

    STEP 07

    クロス施工

    割り付けや柄合わせ、ジョイント位置を確認しながらクロスを施工します。出隅・入隅や設備まわりは、納まりと使用時の耐久性に配慮します。

    費用・工程に影響するポイント

    柄合わせと役物・開口部の数量

  8. 08

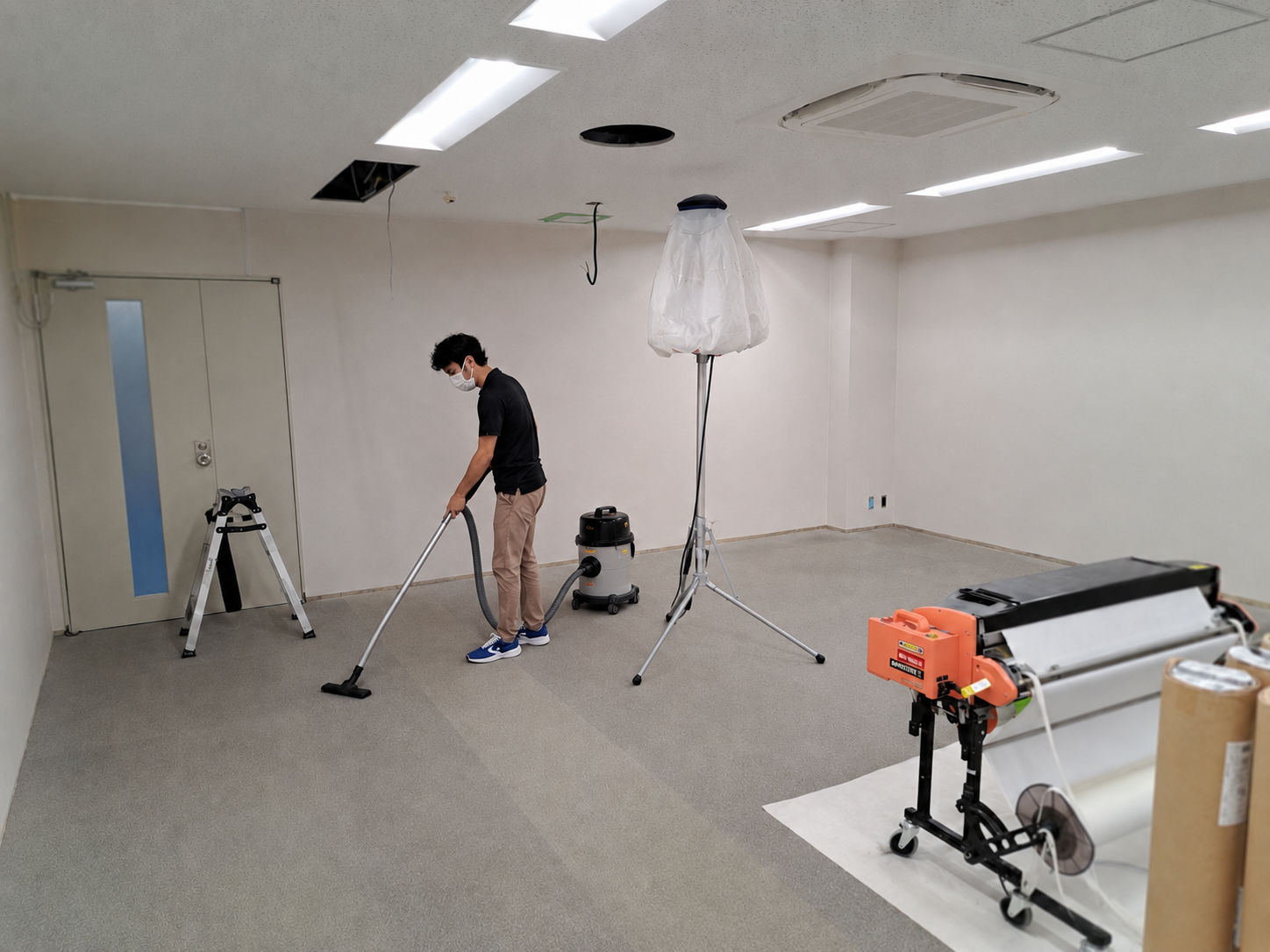

    クロス施工後の室内を清掃する作業員

    STEP 08

    納まり確認・清掃

    ジョイント、端部、浮き、汚れなどを確認し、必要な手直しを行います。養生の撤去と清掃を行い、施工範囲を確認できる状態にして引き渡します。

    費用・工程に影響するポイント

    他工種との完了時期と引き渡し条件

COST FACTORS

見積金額が変わる主な要因

同じ面積でも、撤去・補修・対応工数・搬入条件によって必要な作業量は変わります。見積時は、材料費と施工面積だけでなく現場条件も分けて確認します。

既存クロス撤去の有無

確認内容
新設ボードか、撤去して貼り替えか
主な影響
撤去人工・処分費・下地処理量

下地補修の範囲

確認内容
浮き、段差、ひび割れ、ボードの傷み
主な影響
パテ回数・補修材料・乾燥工程

施工面積と施工範囲

確認内容
壁・天井の数量、部分施工、開口部
主な影響
材料数量・作業効率・必要人工

什器移動の有無

確認内容
移動対象、保管場所、復旧の担当範囲
主な影響
移動・養生・復旧に必要な人工

夜間・休日作業

確認内容
入退館時間、連続作業時間、騒音制限
主な影響
作業効率・分割施工・時間帯条件

搬入・駐車条件

確認内容
車両位置、搬入距離、EVの使用可否
主な影響
運搬時間・搬入人工・駐車経費

材料グレード

確認内容
量産品、一般品、機能性・意匠性材料
主な影響
材料単価・施工難易度・納期

他工種との工程調整

確認内容
床・巾木・設備・電気工事との施工順
主な影響
待機・再入場・分割施工の有無

PROJECT CHECKLIST

工事前に確認したいこと

図面や写真とあわせて分かる範囲を共有いただくと、現地確認と見積条件の整理がスムーズです。

すべてが確定していなくても問題ありません。不明な条件は、現地確認時に整理します。

下地・関連工事については、クロス・床仕上げとの取り合いや工程、責任区分を含めて整理しています。

クロス・床仕上げに関わる下地・関連工事を見る
  • 施工範囲が図面または写真で確認できるか
  • 既存クロスの撤去が必要か
  • 下地補修がどの程度必要か
  • 什器移動が発生するか
  • 営業時間中の作業か、夜間・休日作業か
  • 搬入経路、駐車場、EVの使用可否
  • 床工事や巾木工事も同時に行うか

CONTACT

クロス工事・床仕上げ工事のご相談

図面、写真、施工範囲、希望時期などを共有いただければ、現場条件を確認したうえで概算または正式見積のご相談が可能です。

お問い合わせする
